05 — Практика сложного участка

Дом строится — самое время для инженерии участка

Пока не залиты отмостка и площадки, участок можно настроить без переделок: отметки, вода, сети и деревья решаются сейчас.

Коротко

О саде обычно вспоминают, когда дом готов, и тогда вскрывают отмостку, перекладывают водостоки и тянут кабели под готовыми дорожками. Если делать проект участка вместе со стройкой дома, отметки, дренаж и трассы сетей сразу ложатся на место, а деревья доживают до новоселья. Лучшее время для проекта — до отмостки и мощения.

Позвонить ↗Telegram ↗
3D-кадр из ANESTI: участок сверху — белый дом с террасой, дорожки, газон и хвойные
3D-модель ANESTI · участок целиком

Что решить на каждом этапе стройки дома?

Этап дома Что решаем на участке
Котлован и фундамент отметки дома и участка; куда пойдёт грунт из котлована; зоны корней и проезды техники
Засыпка пазух, стены пристенный дренаж, если грунт глинистый или вода стоит высоко
Крыша и водостоки пескоуловители и трубы до точки сброса
Инженерные сети трассы полива, освещения и кабелей — до мощения
Отмостка, крыльцо, площадки уклоны от дома, ливнёвка, контруклон выше дома на склоне
Забор, ворота, дорожки мощение, въезд, водоотвод под воротами
Посадки только когда вода и грунт под контролем

Нужен ли дренаж вокруг дома?

Нужность дренажа определяют по грунту, уровню воды и конструкции фундамента — после изысканий.

Уклон дрен не менее 3 ‰ (0,003), смотровые колодцы на поворотах и по трассе — СП 250.1325800.2016, п. 7.6.1.4.

Оговорка: п. 7.6.1 касается дренажей строительного назначения (временных), п. 7.6.2 — постоянных; СП 250 про здания и подземные части, для садового дренажа это ориентир.

3D-кадр из ANESTI: белый одноэтажный дом с плоскими кровлями, терраса и округлые деревья
3D-модель ANESTI · дом и участок

Чем опасен водосток без расчёта?

Если выпуск водостока ведёт в никуда, вода возвращается к фундаменту. Канаву или лоток подключают к закрытой сети через колодец с отстойной частью (СП 32.13330.2018, п. 6.5.5), а не напрямую в трубу. Практики советуют отмостку шириной от 1 м и на склоне контруклон выше дома (по материалам коммерческих источников buildingclub.ru, ecospan-geo.gexa.ru).

Дренаж и ливнёвку соединяют только по расчёту: это разные системы с разной водой.

С чего начинается проект участка при строящемся доме?

С геодезии: отметки высот по всему участку, на которые опираются дом, дорожки и водоотвод. Если участок серьёзный, подключаем изыскателей — геологию и гидрологию. Потом идёт вертикальная планировка: уклоны от дома и площадок, ливнёвка с кровли и дорожек, затем водоотвод. Решение видно в 3D до начала стройки.

Порядок на ровном участке такой: съёмка, вертикальная планировка, водоотвод, затем покрытия, малые формы и посадки. Если участок на склоне, добавляются подпорные конструкции и контруклон выше дома, подробнее — «Склон и рельеф».

Зачем трассы сетей до мощения?

Трассы полива, освещения и кабелей прокладывают до дорожек и площадок, чтобы потом не вскрывать готовое мощение. После мощения каждую новую линию приходится прокладывать под покрытием или вскрывать его. Поэтому трассы показываем в проекте вместе с отметками ещё до того, как начнётся мощение.

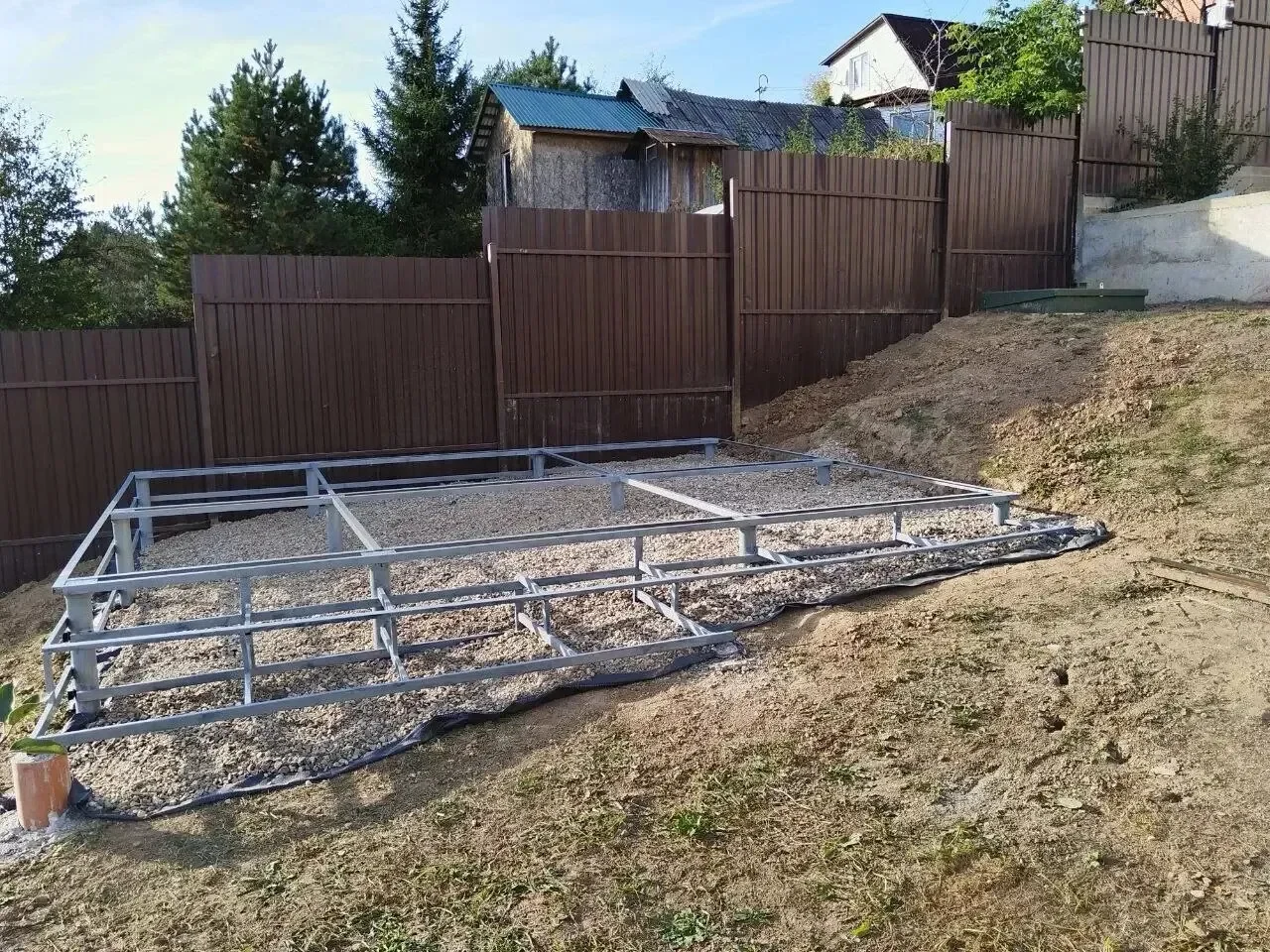

Монтаж металлического каркаса террасы на склоне, основание из щебня
Терраса на рельефе · монтаж несущего каркаса

Как работаем со стройкой дома

Согласуем отметки и сети с прорабом или архитектором дома. Передаём строителям чертежи вертикальной планировки и дренажа и следим за работами на участке. Если удобнее, строим сами: своя команда и авторский надзор. Проект можно заказать отдельно от стройки.

Ошибки, которые дорого исправлять

  • Водосток без пескоуловителя: вода возвращается к фундаменту.

  • На глине вода застревает в засыпке вокруг фундамента.

  • Дренаж и ливнёвку соединили без расчёта.

  • На склоне нет контруклона выше дома, и вода идёт к стенам.

  • Техника ходит по корням деревьев, которые хотели сохранить.

  • Участок достраивают «по мере денег» без общего плана: сначала дом, через год терраса, потом дренаж. Итог — переделки и нестыковки сетей.

Вопросы и ответы

Когда заказывать проект участка, если дом строится?

Пока не залиты отмостка и площадки. Так отметки, дренаж и трассы сетей ложатся на место без вскрытия готового.

Что делать с грунтом из котлована?

Решить в проекте: что пойдёт на рельеф сада, что вывезти, где сохранить плодородный слой.

Можно ли сохранить деревья, пока идёт стройка дома?

Чаще всего да, если зоны корней отмечены на плане, огорожены, а проезды техники и места складирования выбраны заранее. Норма (СП 82.13330.2016, п. 5.5) требует общую ограду для сохраняемых насаждений.

Нужен ли дренаж на моём участке?

Это решают шурфы и поведение участка весной. Пришлите фото, где стоит вода, и план.

Что прислать для обсуждения?

Фото площадки с нескольких сторон, план участка или кадастровый номер, проект дома и место, где весной стоит вода.

Можно ли строить по проекту дома другого бюро?

Можно: построим по проекту другого бюро, если в нём решены вода и рельеф. Если нет, дополним инженерную часть.

Выводы

  • Отметки, дренаж, ливнёвка и трассы сетей решаются до отмостки и мощения.

  • Дренаж не заменяет ливнёвку, и наоборот.

  • Единый план участка надёжнее, чем достройка «по мере денег».

Источники:

Автор: Илья Трусов, основатель GreenMich, ландшафтный архитектор с 2009 года, диплом инженера (МичГАУ, 2009). Обновлено: 19.10.2026.

Расскажите, на каком этапе стройка. Пришлите план участка, проект дома или фото площадки. Скажем, что решить до отмостки. +7 926 398-69-69 — звонок или Telegram. Почта: info@greenmich.ru.
